Ein eigener Pool klingt nach Sommerfreiheit, wird aber erst dann zum Vergnügen, wenn Standort, Fundament und Filtertechnik zusammenpassen. Wer einen Pool selbst bauen möchte, findet hier eine realistische Anleitung von der Beckenwahl über den Aushub bis zur Wasserpflege, inklusive Kosten, Genehmigung und typischen Fehlern.
Die wichtigsten Entscheidungen fallen vor dem ersten Spatenstich
- Poolart: Für Einsteiger sind Aufstell- oder Stahlwandbecken deutlich einfacher als ein gemauertes Becken.
- Fundament: Ein eingelassener Pool braucht meist eine bewehrte Betonplatte von etwa 20 bis 30 cm.
- Kosten: Für einen soliden DIY-Pool sollten inklusive Erdarbeiten grob 8.000 bis 20.000 Euro eingeplant werden.
- Genehmigung: Die Vorgaben unterscheiden sich nach Bundesland, Gemeinde, Bebauungsplan und Gartenart.
- Sicherheit: Elektroanschlüsse am Pool gehören in die Hände eines zugelassenen Fachbetriebs.

Die richtige Poolart für dein DIY-Projekt
Ich würde die Poolart nicht zuerst nach der Optik auswählen, sondern nach dem eigenen handwerklichen Können und dem verfügbaren Budget. Ein rechteckiges Becken mit Standardmaßen lässt sich wesentlich einfacher planen als eine freie Form mit Treppe, Gegenstromanlage und mehreren Einbauteilen.
| Poolvariante | Grobe Kosten | Schwierigkeitsgrad | Passt besonders gut für |
|---|---|---|---|
| Aufstellpool | 300 bis 2.000 Euro | niedrig | kleine Gärten und saisonale Nutzung |
| Stahlwandpool | 800 bis 4.000 Euro | niedrig bis mittel | teilweise oder vollständig eingelassene Becken |
| Styropor-Schalsteinpool | 6.000 bis 15.000 Euro | mittel bis hoch | dauerhafte Rechteckbecken mit guter Dämmung |
| Gemauertes oder betoniertes Becken | 12.000 bis über 30.000 Euro | hoch | individuelle Formen und große Bauvorhaben |
Ein Aufstellpool braucht einen ebenen, tragfähigen Untergrund, aber normalerweise keine aufwendige Baugrube. Bei einem eingelassenen Stahlwandpool oder Schalsteinbecken kommen dagegen Aushub, Bodenplatte, Hinterfüllung und Abdichtung hinzu. Genau diese Nebenkosten werden in vielen Onlineangeboten zu optimistisch ausgeblendet.
Meine klare Empfehlung für das erste Projekt ist ein kompaktes Rechteckbecken mit etwa 6 x 3 m. Es bietet genug Platz zum Schwimmen, bleibt bei Erdarbeiten und Technik aber noch überschaubar. Eine Tiefe von 1,35 bis 1,50 m ist für Familien oft praktischer als ein sehr tiefes Becken, das mehr Wasser, Heizenergie und Pflegeaufwand verlangt.
Standort, Genehmigung und Budget sauber planen
Der beste Standort ist sonnig, möglichst windgeschützt und nicht direkt unter Laubbäumen. Eine südliche oder südwestliche Ausrichtung erwärmt das Wasser passiv, während Abstand zu großen Bäumen den Eintrag von Blättern und Wurzeln reduziert. Ich würde außerdem prüfen, ob der Technikschacht kurze Leitungswege ermöglicht.
Was vor dem Bau rechtlich geklärt werden muss
Ob ein Pool genehmigungsfrei ist, hängt in Deutschland unter anderem von Bundesland, Beckenvolumen, Bebauungsplan und Grundstück ab. Auch ein genehmigungsfreies Vorhaben kann unzulässig sein, wenn es gegen Abstandsflächen, örtliche Gestaltungsvorgaben oder besondere Schutzbestimmungen verstößt.
Das Umweltbundesamt weist darauf hin, dass die Regeln auch in Kleingartenanlagen unterschiedlich gehandhabt werden. Deshalb würde ich vor dem Kauf beim Bauamt oder der Gemeinde nachfragen und zusätzlich die Gartenordnung prüfen. Besonders wichtig sind mögliche Vorgaben in Wasserschutzgebieten sowie Regelungen zur Entsorgung des Poolwassers.
Mit diesen Kosten solltest du rechnen
Für ein eingelassenes Becken mit etwa 6 x 3 m kann folgende grobe Kalkulation helfen. Sie ersetzt kein Angebot, zeigt aber, wo das Budget tatsächlich verschwindet.
| Posten | Richtwert |
|---|---|
| Aushub, Bagger und Entsorgung | 1.000 bis 4.000 Euro |
| Schotter, Schalung und Betonplatte | 1.500 bis 4.000 Euro |
| Beckenbausatz oder Stahlwand | 2.500 bis 8.000 Euro |
| Filteranlage, Pumpe und Verrohrung | 1.000 bis 3.500 Euro |
| Folie, Vlies, Einbauteile und Randgestaltung | 1.000 bis 4.000 Euro |
| Abdeckung und optionale Wärmepumpe | 500 bis 5.000 Euro |
Damit liegt ein funktionaler Selbstbau meist bei 8.000 bis 20.000 Euro. Eine Wärmepumpe, automatische Dosieranlage, Überdachung oder aufwendige Terrasse können den Betrag deutlich erhöhen. Ich plane grundsätzlich zusätzlich mindestens 10 bis 15 Prozent Reserve ein, weil Bodenverhältnisse und Entsorgungskosten erst beim Aushub wirklich sichtbar werden.
Eine stabile Baugrube und Bodenplatte herstellen
Markiere zuerst die Außenmaße des fertigen Projekts und rechne rundum Arbeitsraum ein. Bei einem eingelassenen Becken braucht die Baugrube meistens 60 bis 100 cm zusätzlichen Platz, abhängig von Bauweise, Hinterfüllung und Technikschacht. Mit Schnurgerüst, Maßband und einer Diagonalprüfung stellst du sicher, dass das Rechteck rechtwinklig wird.
Aushub und Untergrund
Die notwendige Aushubtiefe setzt sich aus Beckentiefe, Bodenplatte, Schotterschicht und gegebenenfalls Dämmung zusammen. Für ein Becken mit 1,50 m Wassertiefe können dadurch schnell 1,90 bis 2,20 m Aushubtiefe entstehen. Hanglagen, hoher Grundwasserstand oder lockere Böden sollten vorab fachlich beurteilt werden.
Der Untergrund muss tragfähig und gleichmäßig verdichtet sein. Eine typische Vorbereitung besteht aus etwa 15 bis 25 cm Schotter, der lagenweise eingebaut und mit einer Rüttelplatte verdichtet wird. Auf weichem oder aufgefülltem Boden reicht einfaches Glattziehen nicht aus, weil sich die Platte später setzen oder ungleichmäßig absenken kann.
Betonplatte richtig ausführen
Für viele private Becken ist eine bewehrte Betonplatte von etwa 20 cm Stärke ein sinnvoller Richtwert. Bei größeren oder tieferen Becken können 25 bis 30 cm sowie eine genau bemessene Bewehrung notwendig sein. Maßgeblich sind die Angaben des Poolherstellers und bei schwierigen Bodenverhältnissen die Einschätzung eines Statikers.
Die Fläche muss absolut eben und sauber abgezogen werden. Jede kleine Erhebung kann sich später durch das Vlies und die Poolfolie abzeichnen. Ich würde deshalb beim Glätten besonders viel Zeit investieren und die fertige Platte mit einer langen Richtlatte sowie einer Wasserwaage kontrollieren.
Nach dem Betonieren wird die Platte vor zu schnellem Austrocknen geschützt. Je nach Beton und Witterung kann der Bau nach einigen Tagen vorsichtig weitergehen, voll belastbar ist Beton meist erst nach rund 28 Tagen. Die konkrete Wartezeit sollte mit dem Betonlieferanten oder anhand der Herstellerangaben abgestimmt werden.
Becken aufbauen und Pooltechnik anschließen

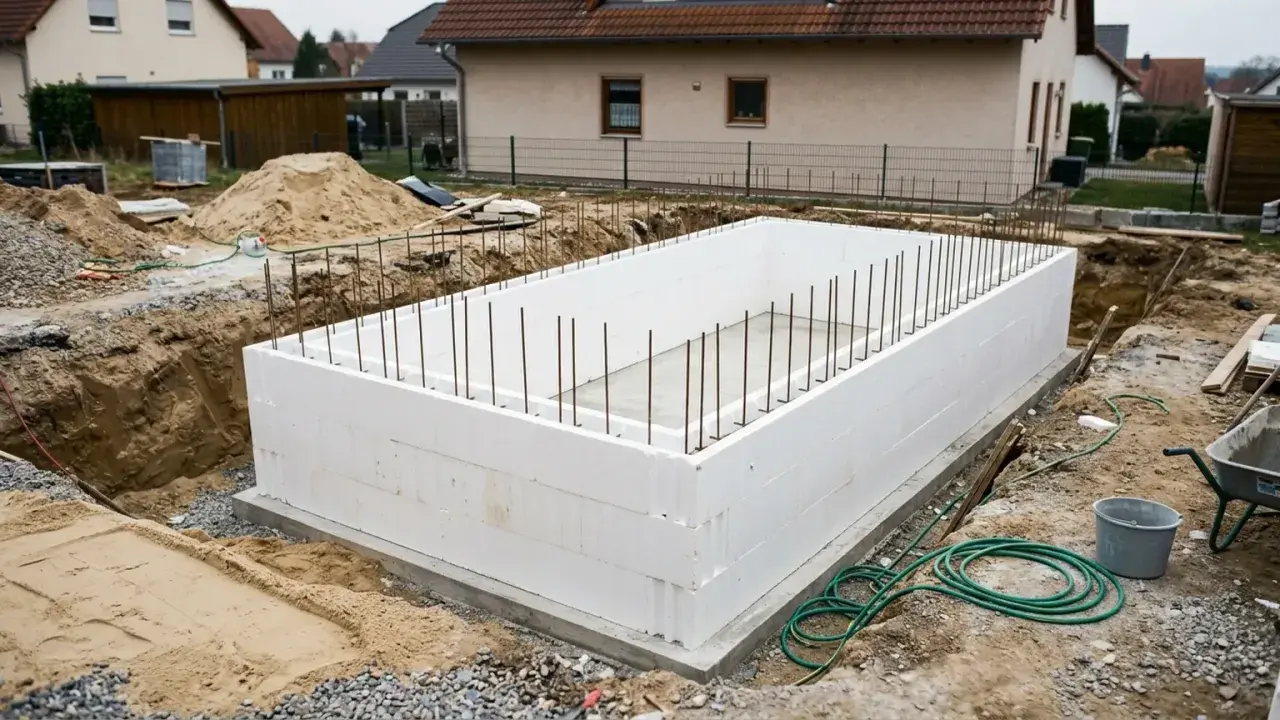

Bei Schalsteinen werden die Wände Reihe für Reihe gesetzt, ausgerichtet, bewehrt und mit Beton verfüllt. Bei einem Stahlwandpool wird die Wand auf der vorbereiteten Platte montiert und gegen seitliches Verrutschen gesichert. In beiden Fällen ist die erste Reihe entscheidend, denn kleine Ungenauigkeiten summieren sich nach oben.
Einbauteile vor dem Beton festlegen
Skimmer, Einlaufdüsen, Bodenablauf und Leitungswege müssen vor dem Verfüllen genau geplant werden. Der Skimmer saugt die Wasseroberfläche ab, während die Einlaufdüsen das gefilterte Wasser zurück ins Becken führen. Nachträgliche Änderungen sind bei einem betonierten Becken mühsam und teuer.
Die Leitungen sollten möglichst kurz, mit wenigen engen Bögen und gut zugänglich verlegt werden. Für die meisten privaten Becken wird druckfeste PVC-Druckrohrleitung verwendet. Ich würde außerdem Leerrohre für spätere Beleuchtung oder eine zusätzliche Messleitung vorsehen, solange die Baugrube noch offen ist.
Filter, Pumpe und Heizung
Eine Sandfilteranlage ist für viele Gartenpools die robuste Standardlösung. Die Filterpumpe muss zum Beckenvolumen, zur Rohrlänge und zum Filterkessel passen. Bei einem Becken mit 27 m³ Wasser sollte die Anlage nicht nur nach einer möglichst großen Pumpenleistung ausgewählt werden, sondern nach einem sinnvollen tatsächlichen Durchfluss, der den Filter nicht überfordert.
Als praktische Orientierung sollte das Wasser je nach Nutzung und Herstellerangabe regelmäßig vollständig durch den Filter laufen. Während der Badesaison sind oft mehrere Filterstunden pro Tag nötig, bei großer Hitze oder vielen Badegästen entsprechend mehr. Eine Solarfolie oder feste Abdeckung reduziert Wärmeverlust, Schmutzeintrag und den täglichen Pflegeaufwand deutlich stärker, als viele Einsteiger erwarten.
Elektrische Arbeiten im Schutzbereich des Beckens dürfen nicht improvisiert werden. Die Anforderungen der DIN VDE 0100-702 betreffen elektrische Anlagen in und um Schwimmbecken. Anschluss, Potentialausgleich, Fehlerstromschutz und Prüfung vor der Inbetriebnahme sollte ein Elektrofachbetrieb übernehmen.
Wasser einlassen und die Pflege von Anfang an organisieren
Vor dem Einsetzen der Folie muss der Untergrund frei von Staub, Steinen und scharfen Kanten sein. Ein Poolvlies schützt die Folie und verbessert das Laufgefühl, ersetzt aber keine sorgfältig geglättete Bodenplatte. Beim Befüllen sollte die Folie laufend kontrolliert und an Falten möglichst früh korrigiert werden.
Lesen Sie auch: Kunstrasen verlegen - Unterbau, Kosten und Tipps
Die ersten Wasserwerte
Nach dem Befüllen werden pH-Wert und Desinfektionsmittel eingestellt. Der pH-Wert liegt bei vielen privaten Pools im Bereich von etwa 7,0 bis 7,4, entscheidend sind aber das verwendete Pflegesystem und die Herstellerangaben. Erst wenn die Wasserwerte stabil sind, sollte der Pool dauerhaft genutzt werden.
- pH-Wert regelmäßig messen und bei Bedarf korrigieren
- Filteranlage nach Nutzung und Wassertemperatur betreiben
- Skimmerkorb und Filter regelmäßig reinigen
- Wasserstand und sichtbare Leckagen kontrollieren
- Eine Abdeckung bei Nichtbenutzung geschlossen halten
Die laufenden Kosten hängen stark von Beckengröße, Wassertemperatur und Abdeckung ab. Strom für Filter und Wärmepumpe, Wasser, Desinfektionsmittel und gelegentliche Ersatzteile können sich über die Saison auf mehrere hundert bis über 1.000 Euro summieren. Ein kleineres Becken mit guter Abdeckung ist deshalb oft günstiger als ein großes Becken mit ständig beheiztem Wasser.
Diese Fehler machen den Selbstbau unnötig teuer
Der häufigste Fehler ist ein nicht exakt waagerechter Untergrund. Wasser verzeiht keine schiefen Kanten: Bei einem größeren Becken fällt der Höhenunterschied sofort auf und kann die Konstruktion zusätzlich belasten. Der zweite Klassiker ist eine zu kleine Bodenplatte, die kaum Platz für Wand, Randsteine und Montagearbeiten lässt.
- Zu knapp kalkulierte Baugrube: Plane Arbeitsraum für Hinterfüllung, Leitungen und Abdichtung ein.
- Beton von Hand mischen: Bei mehreren Kubikmetern ist gelieferter Beton meist gleichmäßiger und sicherer.
- Einbauteile spontan platzieren: Vor dem Betonieren müssen alle Durchführungen feststehen.
- Technik zu weit entfernt: Lange Leitungen und viele Bögen verringern die Effizienz der Pumpe.
- Wärmepumpe ohne Abdeckung: Die Wärmeverluste über die Oberfläche werden oft unterschätzt.
- Grundwasser ignorieren: Auftrieb kann ein leeres Becken beschädigen oder sogar anheben.
Bei hohem Grundwasser, Hanglage, schwieriger Bodenklasse oder einem Becken größer als etwa 8 x 4 m würde ich zumindest einzelne Arbeiten vergeben. Erdarbeiten, Betonieren, Folienmontage und Elektroinstallation müssen nicht zwingend vom selben Betrieb erledigt werden. So bleibt Eigenleistung möglich, ohne an den Stellen zu sparen, an denen ein späterer Fehler den gesamten Garten aufreißen kann.
Ein kleineres Becken kann die bessere Gartenlösung sein
Ein Pool muss nicht riesig sein, um den Garten im Sommer aufzuwerten. Ein gut geplantes Becken mit kompakter Größe, sauberer Technik und einer passenden Abdeckung bietet oft mehr Freude als eine überdimensionierte Anlage, deren Pflege und Beheizung dauerhaft teuer bleiben.
Ich würde zuerst die gewünschte Nutzung festlegen, dann das Budget inklusive Reserve berechnen und erst danach die Poolform auswählen. Wenn Fundament, Wasserführung und Sicherheit stimmen, wird aus dem DIY-Projekt ein langlebiger Teil der Terrasse statt eine Baustelle, die jeden Sommer aufs Neue Arbeit macht.
